Pemasangan Stoper Jendela Casement di Proyek RS PKU Muhammadiyah Banjarnegara Terus Berlanjut

Minggu, 28 Desember 2025
Banjarnegara — Proses pembangunan RS PKU Muhammadiyah Banjarnegara terus menunjukkan perkembangan yang stabil. Pada hari Minggu, 28 Desember 2025, tim proyek kembali melaksanakan kegiatan pekerjaan sesuai dengan jadwal yang telah direncanakan, sebagaimana tercatat dalam laporan harian proyek.
Kegiatan pekerjaan pada hari tersebut melibatkan empat orang tenaga kerja yang terdiri dari satu orang mandor, dua orang tukang, dan satu orang helper. Seluruh aktivitas lapangan dipimpin langsung oleh Mandor Supri, dengan dukungan tenaga tukang Dwi dan Dul, serta satu orang helper Rosli. Koordinasi antar personel berjalan dengan baik sehingga pekerjaan dapat dilakukan secara efektif dan terarah.
Pelaksanaan pekerjaan dimulai sejak pukul 08.00 WIB dan berlangsung hingga 16.30 WIB. Fokus utama kegiatan pada hari tersebut adalah pemasangan stoper jendela casement, yang merupakan bagian penting dalam memastikan fungsi bukaan jendela berjalan optimal serta mendukung aspek keselamatan dan kenyamanan bangunan, khususnya untuk fasilitas pelayanan kesehatan.

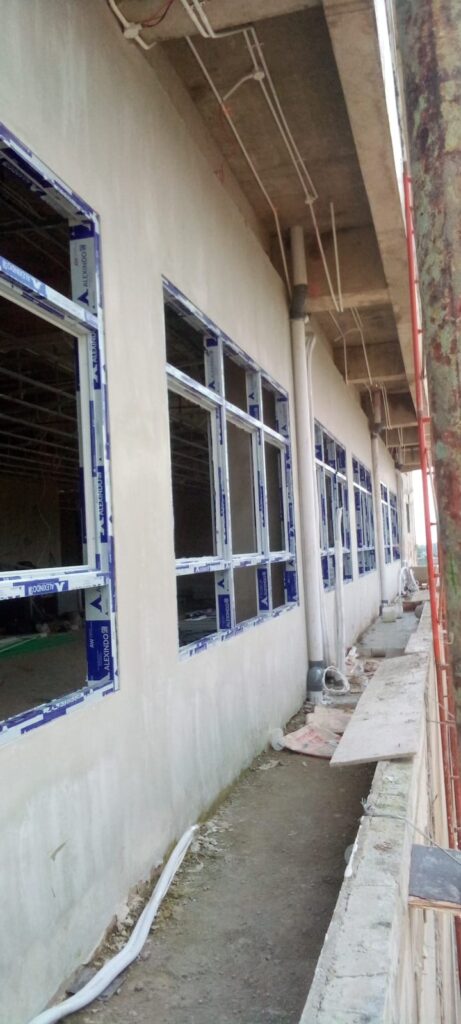

Dalam pelaksanaannya, pemasangan stoper jendela casement dilakukan secara bertahap dan teliti pada beberapa titik bangunan. Berdasarkan hasil pekerjaan yang telah dicapai, pada lantai 3 tercatat pemasangan stoper jendela casement tipe J3c sebanyak 12 unit. Sementara itu, pada lantai 2, pemasangan stoper jendela casement tipe J3c telah terealisasi sebanyak 4 unit, serta pemasangan stoper jendela tipe J2c sebanyak 2 unit. Seluruh unit yang terpasang telah melalui pengecekan posisi dan fungsi untuk memastikan kesesuaian dengan spesifikasi teknis.
Berdasarkan hasil pengawasan lapangan, seluruh rangkaian kegiatan pada hari tersebut berjalan dengan lancar tanpa kendala berarti. Cuaca yang mendukung serta kesiapan material di lokasi turut menunjang kelancaran pelaksanaan pekerjaan. Selain itu, penerapan koordinasi kerja yang baik di lapangan membantu mempercepat proses pemasangan tanpa mengurangi kualitas pekerjaan.
Secara keseluruhan, capaian pekerjaan pada tanggal 28 Desember 2025 ini mencerminkan komitmen tim proyek dalam menjaga mutu pelaksanaan dan konsistensi progres pembangunan RS PKU Muhammadiyah Banjarnegara. Setiap tahapan pekerjaan terus dilaksanakan dengan pengawasan yang berkelanjutan guna memastikan hasil pekerjaan memenuhi standar yang telah ditetapkan.
Ke depan, kegiatan proyek akan dilanjutkan pada tahapan berikutnya sesuai dengan rencana kerja. Dengan progres yang tercatat hingga saat ini, proyek pembangunan RS PKU Muhammadiyah Banjarnegara diharapkan dapat berjalan sesuai target waktu serta memberikan kontribusi nyata dalam penyediaan fasilitas pelayanan kesehatan yang representatif bagi masyarakat.
