Progres Akhir Tahun Proyek Pembangunan RS PKU Muhammadiyah Banjarnegara Menutup Tahun 2025 dengan Capaian Signifikan
Rabu, 31 Desember 2025
Banjarnegara — Pelaksanaan proyek pembangunan RS PKU Muhammadiyah Banjarnegara resmi menutup rangkaian pekerjaan sepanjang tahun 2025 dengan catatan progres yang terukur dan positif. Pada hari Rabu, 31 Desember 2025, bertepatan dengan hari terakhir di tahun 2025, tim proyek melaksanakan kegiatan pekerjaan yang tidak hanya menjadi bagian dari aktivitas harian, tetapi juga mencerminkan hasil kerja kumulatif selama satu bulan penuh.

Kegiatan pekerjaan pada hari tersebut dilaksanakan dengan melibatkan tiga orang tenaga kerja, yang terdiri dari Mandor Supri, satu orang tukang Fandi, serta satu orang helper Opik. Seluruh personel bekerja secara terkoordinasi mulai pukul 08.00 WIB hingga 16.00 WIB, dengan fokus pada pekerjaan fabrikasi dan penyempurnaan komponen jendela sebagai bagian penting dari struktur bangunan rumah sakit.

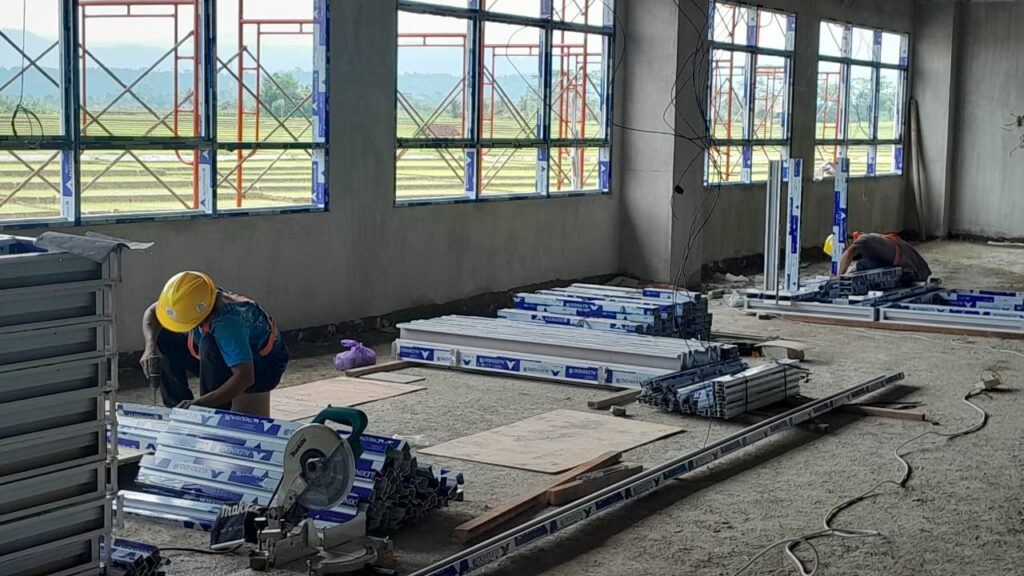

Jenis kegiatan utama yang dilaksanakan pada hari tersebut meliputi fabrikasi kusen jendela tipe J3c di lantai 4, serta pemasangan spigot pada daun jendela casement. Proses fabrikasi dilakukan dengan ketelitian tinggi untuk memastikan kekuatan rangka, kesesuaian ukuran, serta kesiapan kusen sebelum tahap pemasangan lanjutan. Sementara itu, pemasangan spigot menjadi bagian dari penyempurnaan fungsi bukaan jendela agar dapat beroperasi dengan baik dan aman.
Berdasarkan hasil pelaksanaan pekerjaan di lapangan, tercatat sebanyak 6 unit kusen jendela J3c lantai 4 berhasil dirangkai pada hari tersebut. Selain itu, pemasangan spigot pada daun jendela casement juga telah diselesaikan sesuai dengan kebutuhan pekerjaan. Seluruh aktivitas tersebut telah melalui pengawasan lapangan untuk memastikan kesesuaian dengan spesifikasi teknis yang ditetapkan dalam proyek.
Lebih dari sekadar laporan harian, kegiatan pada tanggal 31 Desember 2025 ini juga menjadi rekapitulasi progres pekerjaan selama satu bulan terakhir, yakni sepanjang Desember 2025. Selama periode tersebut, tim proyek telah menyelesaikan berbagai pekerjaan fabrikasi, perakitan, dan pemasangan dengan volume yang signifikan. Tercatat pekerjaan kaca bening tebal 6 mm telah terealisasi dengan total luasan mencapai 509 meter persegi, yang digunakan pada berbagai bagian bangunan.
Selain itu, pekerjaan profil kusen telah dikerjakan dengan total panjang mencapai 1.314 meter, sementara profil jendela yang terpasang dan terakit mencapai total 1.350 meter. Dalam hal perakitan, volume kusen yang telah dirangkai selama satu bulan tercatat sebanyak 42 unit, dengan total panjang mencapai 834,96 meter. Dari jumlah tersebut, 21 unit kusen dengan total panjang 417,48 meter telah berhasil dipasang pada lokasi yang ditentukan.
Tidak hanya itu, pekerjaan perakitan jendela juga menunjukkan progres yang baik, dengan 30 unit jendela yang telah terakit, memiliki total panjang mencapai 345,6 meter. Seluruh pekerjaan tersebut dilaksanakan secara bertahap dan terkontrol, dengan memperhatikan standar mutu, ketepatan ukuran, serta keselamatan kerja di lapangan.
Capaian progres selama bulan Desember 2025 ini menunjukkan bahwa pelaksanaan proyek pembangunan RS PKU Muhammadiyah Banjarnegara berjalan sesuai dengan perencanaan yang telah ditetapkan. Koordinasi antar tenaga kerja, kesiapan material, serta pengawasan lapangan yang konsisten menjadi faktor pendukung utama dalam tercapainya target pekerjaan hingga akhir tahun.

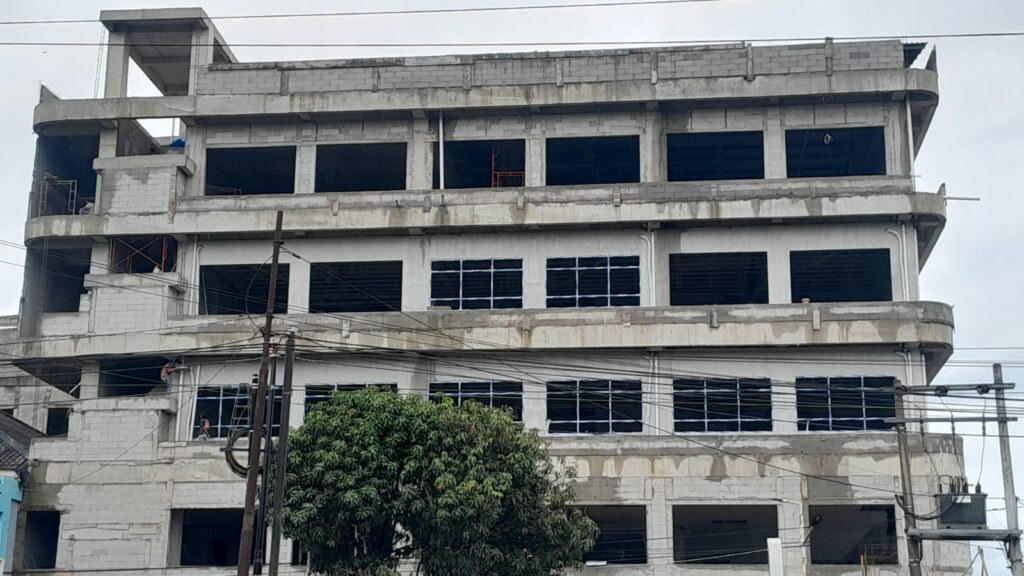

Foto tampak depan progress RS PKU Muhammadiyah Banjarnegara
Menutup tahun 2025, progres pekerjaan yang tercatat tidak hanya menjadi indikator pencapaian teknis, tetapi juga mencerminkan komitmen seluruh pihak yang terlibat dalam mendukung percepatan pembangunan fasilitas pelayanan kesehatan ini. Dengan berakhirnya tahun 2025, proyek pembangunan RS PKU Muhammadiyah Banjarnegara akan memasuki tahapan lanjutan pada tahun berikutnya dengan dasar progres yang kuat dan terukur.
Ke depan, kegiatan proyek akan terus dilaksanakan sesuai dengan rencana kerja yang telah disusun, dengan tetap mengedepankan kualitas pekerjaan, keselamatan kerja, serta ketepatan waktu penyelesaian. Diharapkan, seluruh rangkaian pekerjaan yang telah dilaksanakan hingga akhir tahun 2025 ini dapat menjadi pijakan yang solid dalam mewujudkan RS PKU Muhammadiyah Banjarnegara sebagai fasilitas pelayanan kesehatan yang representatif dan bermanfaat bagi masyarakat.
